市川塩浜第1期土地区画整理事業
1.事業概要
塩浜地区では、三番瀬と行徳近郊緑地に接するという特性や交通条件の良さを活かした、市民が海に親しめるまちづくりの実現に向けて、平成17年8月に「塩浜地区まちづくり基本計画」を策定し、官民協働のもと段階的なまちづくりを進めています。
第1期先行地区(約11.3ha)については、平成22年に市川市と関係権利者で「市川塩浜第1期土地区画整理事業準備会」を設立、平成28年7月には「市川塩浜第1期土地区画整理事業地権者会」と名称を改め関係機関との協議、事業計画案の検討を進めてきました。その後、平成29年3月に千葉県より市川塩浜第1期土地区画整理事業の施行認可を受け、平成31年度に道路や公園等の基盤整備工事が完了。令和2年1月に換地処分公告、令和2年3月に事業終了となりました。今後は整備された宅地において、賑わいのある新しい街を目指して土地利用を行っていきます。
第1期先行地区(約11.3ha)については、平成22年に市川市と関係権利者で「市川塩浜第1期土地区画整理事業準備会」を設立、平成28年7月には「市川塩浜第1期土地区画整理事業地権者会」と名称を改め関係機関との協議、事業計画案の検討を進めてきました。その後、平成29年3月に千葉県より市川塩浜第1期土地区画整理事業の施行認可を受け、平成31年度に道路や公園等の基盤整備工事が完了。令和2年1月に換地処分公告、令和2年3月に事業終了となりました。今後は整備された宅地において、賑わいのある新しい街を目指して土地利用を行っていきます。

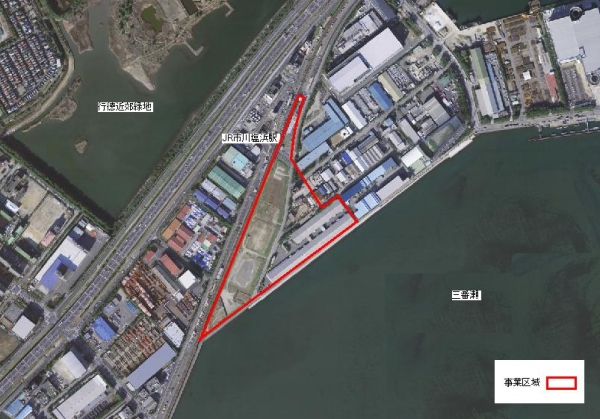

2.位置図
3.市川塩浜第1期土地区画整理事業経過
・平成22~28年度 土地区画整理事業の認可手続き(調査設計業務の実施)
・平成29年3月31日 土地区画整理事業施行認可
・平成29年4月24日 仮換地指定
・平成29年6月7日 起工式
・平成29~31年度 基盤整備工事
・令和2年1月17日 換地処分公告
・令和2年3月27日 土地区画整理事業終了認可
・平成29年3月31日 土地区画整理事業施行認可
・平成29年4月24日 仮換地指定
・平成29年6月7日 起工式
・平成29~31年度 基盤整備工事
・令和2年1月17日 換地処分公告
・令和2年3月27日 土地区画整理事業終了認可
