ホーム > 暮らしの情報 > 住宅 > 制度 > 中間検査制度の概要について

中間検査制度の概要について

印刷する(印刷表示用ウィンドウを開く)
更新日: 2017年10月13日
平成29年10月1日より中間検査制度の一部見直しを行いました。

1 目的

阪神・淡路大震災における被害状況から、建築物の安全性を確保するため、建築規制の実効性が求められました。中間検査制度は、施工段階での工事監理の徹底および検査制度の充実を図り、建築物の安全性を確保することを目的に導入されました。

2 中間検査を行う区域

 市川市内全域

3 中間検査を行う期間

平成27年4月1日から平成34年3月31日まで
(なお、必要に応じ期間の延長や対象建築物・特定工程の見直しを行います。)

4 中間検査の適用建築物

平成29年10月1日から平成34年3月31日までの間に、建築主事及び指定確認検査機関に確認申請を提出する建築物。

5 中間検査の適用を受けない建築物

中間検査の適用を受けない建築物は次のとおりです。
(1) 建築基準法第18条(国、都道府県又は建築主事を置く市町村の建築物)の適用を受ける建築物
(2) 同法第68条の20に規定する認証型式部材等を有する建築物
(3) 同法第85条(仮設建築物)の適用を受ける建築物
(4) 住宅の品質確保の促進等に関する法律第5条第1項の規定により建設された住宅に係る住宅性能評価書の
   交付を受ける建築物
(5) 同法第26条第3号に規定する用途(畜舎、堆肥舎並びに水産物の増殖場及び養殖場等)に供する建築物

※ただし、建築基準法第7条の3第1項第1号により中間検査の対象となる建築物(鉄筋コンクリート造等の階数が3以上である共同住宅)については、適用除外はありません。

6 中間検査を行う建築物の用途および規模

※赤字が見直し部分




7 指定する特定工程及び特定工程後の工程

 6に掲げた用途及び規模の建築物について、次の表に掲げる工程に達した時に、中間検査を行うとして特定工程を指定し、中間検査に合格しなければ着手してはならない工程として、特定工程後の工程を指定する。(ただし、法第七条の三第一項第一号及び第六項の政令で定める工程を除く。)
 なお、次の表の特定工程で1から5までの2以上の工程に該当する場合は、いずれか早期に施工する工程を、1から5までのいずれかの工程を2以上の工区に分けて施工する場合は、2以上に分けた工区のうちいずれか早期に施工する工区の工程を特定工程とする。(ただし、法第七条の三第一項第一号及び第六項の政令で定める工程を除く。)



※ただし、法第7条の3第6項の政令で定める工程を除き、既存建築物の全部又は一部が存することのみにより建築基準関係規定に適合しない場合は、最上階の内装の工事を特定工程後の工程とする。
※階数が3以上である共同住宅(2階の床及びはりに鉄筋を配置する工事のもの)については建築基準法にて特定工程となります。

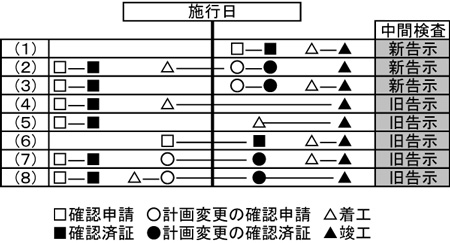

8 施工日前後の中間検査の適用関係(経過措置)

(1)告示施行後の確認申請のため、中間検査は新告示を適用する
(2)(3)告示施行後の計画変更のため、中間検査は新告示を適用する
(4)(5)(6)告示施行前の確認申請のため、中間検査は旧告示を適用する
(7)(8)告示施行前の計画変更のため、中間検査は旧告示を適用する

※施行日後に計画変更をする場合は中間検査の新告示が適用になりますが、計画変更時点で、すでに特定工程を過ぎている場合は、中間検査が不要になります。

        □確認申請 ○計画変更の確認申請 △着工
        ■確認済証 ●計画変更の確認済証 ▲竣工
